1999-2023
2003 - н.в.
2004-2023
2012-2013
2013-2023
2015-2023
2025-2026
Патент
.jpg)
1999-2023
На Малеевском руднике успешно выполнены работы по реконструкции ствола, где в течение 95 дней было демонтировано порядка четырехсот (400) тонн устаревших металлоконструкций и смонтировано столько же нового оборудования с переоснащением подъемов, навеской сосудов и канатов, монтажом силовых линий, наладкой оборудования и запуском ствола в работу.
На этом же стволе была смонтирована насосная станция зумпфового водоотлива с применением нестандартных инженерных решений. На Скиповом стволе Малеевского рудника в короткие сроки смонтирована подземная часть бункерного комплекса и насосная станция зумпфового водоотлива, работающая в автоматическом режиме. На этом же стволе были выполнены работы по ликвидации двух сложнейших аварий. В аварийном режиме ускоренными темпами произведена замена лопнувшего вала блока шкивов, канатов, скипов, проводников и армировки ствола. Выполнены технически сложные работы по замене ходового отделения на стволе шахты «Воздуховыдающая» Малеевского рудника с 9 по 11 горизонт без остановки работы ствола.
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
С 2003 года по настоящее время
Успешно завершены работы по строительству комплекса шламоудаления на Тишинском руднике с высотой подачи шламов свыше километра. Выполнены работы по реконструкции Водоотливного комплекса Тишинского рудника с применением специально разработанных для данного объекта нестандартных видов металлической крепи с целью сохранения объекта от воздействия горных ударов и сдвижения горных пород . Выполнены работы по сбойке 16 горизонта со стволом «Западная-Вентиляционная» с применением нестандартных инженерных решений по спуску шламов с помощью каскада опережающих скважин и последующим созданием искусственного массива на основе смол, выпускаемых фирмой Карботекс. Смонтированы и запущены в работу три комплекта двухсот (200) тонных железнодорожных весом METTLER-TOLEDO на поверхностных площадках Риддерского горно-обогатительного комплекса и два комплекта шестидесяти (60) тонных весов на 16 горизонте Тишинского рудника.
Осуществлены работы по проходке 25 орта 16 горизонта и на отметках +150м +170м Тишинского рудника в сложнейших горно-геологических условиях плывуна с применением новых технологий по созданию искусственного массива на основе смол, выпускаемых фирмой Карботекс, для удержания кровли и груди забоя. На данном этапе нами была разработана конструкция трех видов тросовых штанг с технологией их установки для дальнейшего внедрения при креплении сложных участков горных выработок. В сложных горно-геологических условиях выполнены работы по углубке ствола шахты «Вентиляционная» Тишинского рудника РГОК ТОО «Казцинк» с пропуском клети до 16 горизонта и монтажом насосной зумпфового водоотлива, работающей в автоматическом режиме. В короткие сроки и с высоким уровнем качества выполнены сложные работы по замене дозаторов на Скиповом стволе Тишинского рудника с монтажом взвешивающих устройств METTLER-TOLEDO и кабелей визуализации до центральной диспетчерской рудника.
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
2004-2023
На Риддер-Сокольном руднике мы начинали с перестилки рельсовых путей, в 2004 году.
С 2006 года нам выделили фронта для отработки выемочных единиц РСМ.
В 2008 году успешно проведены работы по реконструкции Скипового ствола на Риддер-Сокольном руднике.
Проходка выработок подготовительного характера непрерывно ведется по настоящее время.
На протяжении всего времени работы на руднике мы постоянно занимаемся реконструкцией действующей и строительством новой инфраструктуры Ридер-Сокольного месторождения.
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
2012-2013
В установленные сроки реализован крупный и значимый для Риддерской площадки ТОО «Казцинк» проект строительства наклонного транспортного съезда шахты Соколок, ускоривший своим запуском в эксплуатацию транспортное сообщение с нижними горизонтами Риддер-Сокольного месторождения, что положительно повлияло на производительность работ с применением самоходного горно-шахтного оборудования. Работы были произведены в сложных горно-геологических условиях при наличии неустойчивых грунтов в начале строительства. Устройство железобетонного дорожного покрытия транспортного съезда, общей протяженностью более 800 метров, произведено при воздействии крайне низких температур, в зимний период. В связи с этим в состав бетона были введены по индивидуально разработанной рецептуре ускорители схватывания и пластифицирующие добавки химического концерна BASF
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
2013-2023
В установленные сроки реализован крупный и значимый для ТОО «Казцинк» проект строительства портала и наклонного транспортного съезда Долинного месторождения. Произведена сбойка штолен Транспортная и Транспортная-1, открывшая новые перспективы разработки залежей месторождения. В процессе строительства объекта были применены уникальные методы производства горнопроходческих работ. Аналогичный комплекс работ был реализован на Светинском месторождении Компании Алтыналмас в Жамбылской области.
В 2021 году нам была предоставлена уникальная возможность участия в проекте строительства подземного тракта выдачи руды/породы Rail-Veyor на Долинном руднике Казцинк, не имеющего аналогов в Казахстане.
Силами Казинтерэтнос в сжатые сроки проложена подземная часть рельсового пути общей протяженностью четыре (4) километра.
Состав с вагонами перемещается по магистрали при помощи боковых шин на тяговых приводных станциях, без участия человека, его длина составляет 208 метров.
В комплексе строительства выдачи руды силами Казинтерэтнос произведены работы по футеровке бойной части породоспусков, а также работы по монтажу бутобоев и питателей
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
.jpg)
2015-2023
С 2015 года ТОО «МХО «Казинтерэтнос» становится партнером ТОО «Востокцветмет» и на сегодняшний день выполняет широкий спектр горнопроходческих и строительно-монтажных работ в условиях Артемьевской шахты. Работы, выполняемые нашей Компанией на Артемьевском производственном комплексе, отличает неизменное качество и серьезный инженерный подход к выполнению поставленных задач. За время многолетнего сотрудничества с ТОО «Востокцветмет» мы реконструировали несколько дробильно-сортировочных и рудо-перепускных комплексов, построили уже порядка двадцати пяти километров горизонтальных, наклонных и вертикальных горно-капитальных выработок.
В условиях Артемьевской шахты пройден комплекс восстающих выработок переменного сечения, построена камера аварийного воздухоснабжения для персонала в выработке протяженностью более километра, введена в эксплуатацию камерная выработка для установки рудничной подпорной насосной станции.
Работы по Доставочным штрекам 2 (6) Артемьевской шахты произведены в ослабленных породах на контактах разлома. Проходка отдельных участков осуществлялась без буровзрывных работ в полностью разрушенном и неустойчивом массиве с применением технологии опережающей крепи по периметру забоя при интенсивном обрушении кровли.
В сложных горно- геологических условиях выполнена проходка заезда на отметке -160 метр 13 горизонта с сопряжением и сбойкой с действующей выработкой Артемьевской шахты. Произведен комплекс технически сложных горных работ по замене армировки Рудоспусков № 1 и №2 ствола «Камышенский» при минимальной остановке работы рудо-перепускных комплексов.

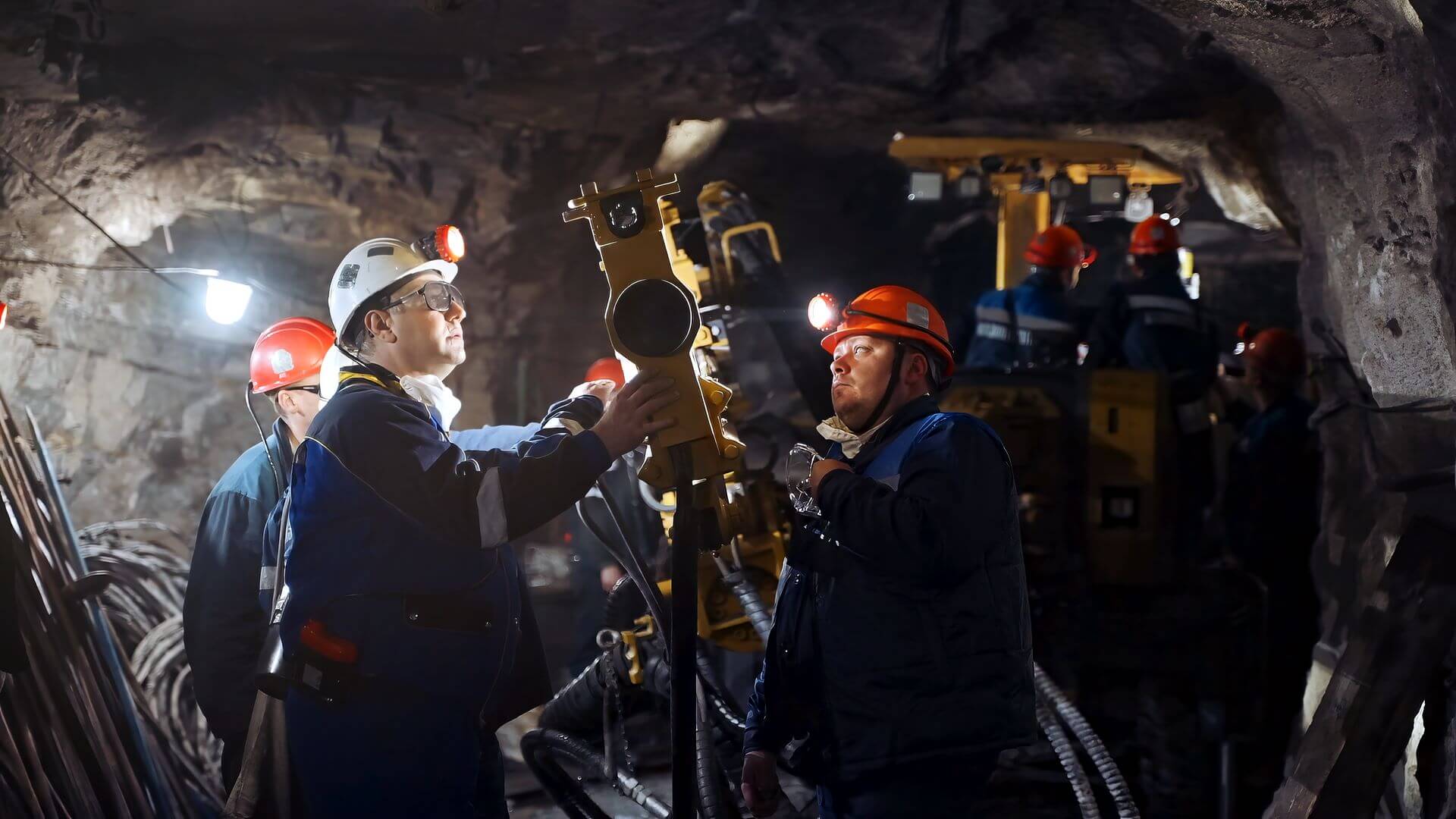

2025-2026
Строительство подземного водоотливного комплекса Стрежанского месторождения. Насосная станция горизонта +700 м.
Проект выполнен в запланированные сроки в рамках программы модернизации подземной инфраструктуры Стрежанского рудника, направленной на повышение надежности, производительности и безопасности добычи руды. Работы проведены с соблюдением всех норм промышленной безопасности. В результате строительства риски аварийных выбросов шахтных вод сведены к нулю, Установленное насосное оборудование соответствует стандартам надежности и позволяет более эффективно управлять выдачей руды. Проект выполнен силами Казинтерэтнос без нарушения графика добычи. Завершение этих работ способствует стабильному выполнению производственных показателей Стрежанского рудника.
Работы по оснащению ствола шахты Секисовская водоотливным ставом диаметром 273 мм
В ходе комиссионного обследования ствола шахты Секисовская, по отметкам в интервале (+320 м) до (+461 м) выявлено аварийное состояние трубопровода, предназначенного для отведения шахтных вод, который служит для их откачки от главного водоотливного комплекса до илоотстойников. В связи с началом паводкового периода, во избежание остановки производственного цикла и ограничения производительности Секисовского рудника, к реализации проекта приступили 18 февраля 2026 года. Запланировано выполнить оснащение ствола шахты Секисовская водоотливным ставом в сжатые сроки, во избежание аварийных ситуаций
Патент
МХО «Казинтерэтнос» с 2015 года внедрена и успешно реализуется по настоящее время на месторождениях Восточно-Казахстанской области запатентованная в 2018 году технология крепления вертикальных выработок металлической сегментной крепью, как с оборудованием ходового отделения, так и без него. Сначала производится станочное бурение вертикальной скважины.
Далее из металлических сегментов в виде полуколец с ребрами жесткости монтируется опалубка, которая частями опускается в вентиляционную скважину. Она надежна в эксплуатации, а сам метод дает значительное увеличение скорости выполнения работ. По прежней технологии нужно было закрепить борт металлическими штангами или бетоном, что небезопасно для персонала и занимает много времени
